La résidence l’Ecrin Blanc 4 étoiles ouvrira ses portes à Courchevel pour l’hiver 2019/2020

Après seulement 6 mois de travaux, la résidence l’Ecrin Blanc (mi- hôtel / mi- résidence) ouvrira ses portes à Courchevel 1550 pour la saison hivernale prochaine.

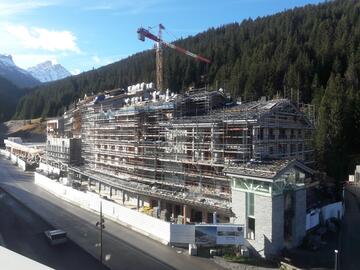

20181108_100315-ConvertImage-compressed















Après seulement 6 mois de travaux, la résidence l’Ecrin Blanc (mi- hôtel / mi- résidence) ouvrira ses portes à Courchevel 1550 pour la saison hivernale prochaine. La réalisation de cette infrastructure a nécessité plus de 2 300 tonnes de ciment PERFORMAT. Ses propriétés ont permis de réaliser de jolis voiles béton et d’obtenir les résistances souhaitées. Environ 13 500 tonnes de mélange à béton 0/22 roulé, soit du gravier recomposé ont également été utilisées. Le délai de construction fût l’un des principaux enjeux de ce chantier de montagne. Au-delà du temps court, la qualité de parement des murs intérieurs en béton était un second défi pour les équipes, car ceux-ci resteront bruts.


Plusieurs grandes étapes sont à identifier pour ce chantier d’envergure :

Sous-sol (2 niveaux) d’octobre à novembre 2017

Zone de parking et le bâtiment rez-de-chaussée de mai à septembre 2018

Terrassements + parois réalisés en été 2018


Quelques chiffres

- 21 000 m² de plancher

160 m de long

40 m de largeur

28 m de hauteur

10 niveaux


Plusieurs intervenants ont participé :

Maître d’ouvrage : OCEANIS promotion immobilière ; Floris PERU, Responsable Technique

Maître d’œuvre : IMPACT DTGC; Jérémy MERLEN, Directeur de Projets

Entreprise cliente : SPIE BATIGNOLLES Sud-Est

Johan MICHOUD, Conducteur de Travaux

Guy BARLET, Directeur de Travaux

Etienne DUC-JACQUET, Directeur d’Agence


Des intervenants Vicat ont également participé :

Ciment & Granulats Vicat

Cimenterie de Montalieu

Carrière de Gilly sur Isère (Florian DEALESSANDRI)

Sigma Béton pour la réalisation des formulations et éprouvettes (Hervé MILLET)



Hugo GAGNIERE, Chargé d’affaires marché entreprises, Ciment VICAT : « Ce chantier a été un réel défi pour Vicat ; les cadences de livraisons souhaitées et la réactivité des équipes ont toujours été respectées ce qui a permis la réalisation l’Ecrin Blanc en 6 mois ».
